7月10日 00时39分,德阳分公司所维护的四川万华乙炔产业链双螺杆压缩机21K1250开车一次性成功,标志着这场历时7天的“双头会战”攻坚战胜利告捷。

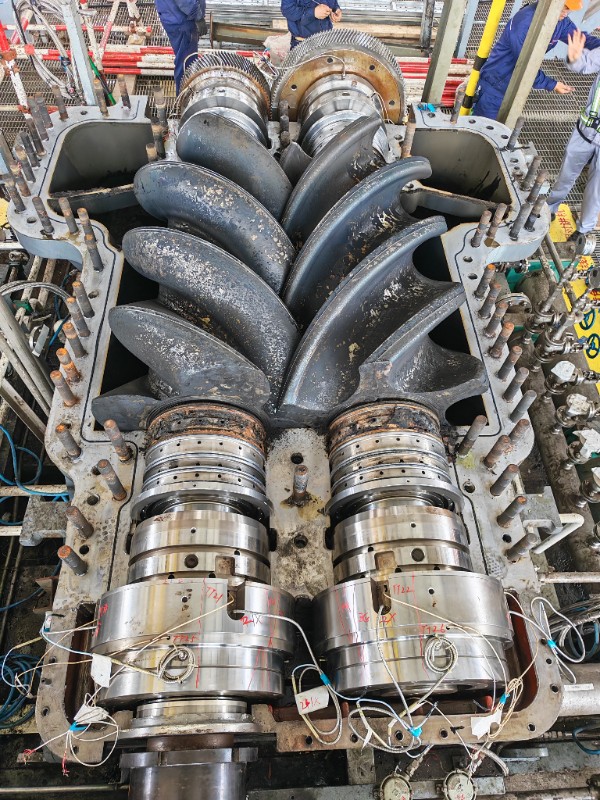

7月初,K1250压缩机一级机头碳环密封泄漏、二级机头出口压力异常飙升,于是继6月22日21K1220、6月28日21K1280抢修后,征尘未洗的动设备团队于7月3日再度披甲上阵,直扑机电公司设备维护史上功率最大7000kW、一级机头转子直径最大816mm的双冠机组——双螺杆压缩机21K1250大解体。
一场考验意志、技术与协作的“双头会战”,在眉山基地全面打响,动设备专业闻令而动,果断兵分两路直扑“双头”核心战场。一级机头攻坚组迎难而上,首战即直面核心挑战,一级机头机体沉重、现场吊装环境极其复杂使得吊装难度陡增,更关键的是一级部分首次打开,机组核心部件的装配精度要求苛刻,阴阳转子推力间隙、排气端面间隙、同步齿轮啮合间隙更要严格控制在规定范围。如此精密的间隙控制要求,使得检修作业的每一步都面临极高的技术难度与操作风险。攻坚小组在团队高级技师余志红和技师毛云长的带领下,一步步安全、高效地完成核心部件吊装拆卸。解体后,确认碳环密封磨损严重,此泄漏故障若不根治,不仅会污染润滑油,更可能导致介质气渗透,存在重大安全隐患。攻坚组按标准流程,高效完成4套碳环密封更换,彻底消除了泄漏隐患。与此同时,二级机头攻坚组通过拆解分析,锁定导致出口压力异常飙升与系统不上量的根本原因——聚合物堵塞。此故障不仅影响生产,更会因聚合物堆积引发异常径向力与系统压力激增,进而威胁轴承安全并加剧转子磨损。
从拆卸沉重部件的体力考验,到烈日炙烤与闷热环境的双重煎熬,动设备团队的勇士们连续鏖战7昼夜,日日早出晚归,汗水浸透了工装,疲惫刻进了身躯,却始终斗志昂扬。7月9日,机组精密找正完毕,所有关键运行间隙数据精准达标,7月10日 00时39分,乙炔装置压缩机21K1250机械试运成功,提前一天交付生产,这场与时间、技术赛跑的硬仗圆满收官。
功率7000kW、直径816mmK1250一级双螺杆压缩机的首开先河,再次为公司螺杆压缩机的维护及检修积累了宝贵经验。K1250“双头会战”技术攻坚的完美收官, 获得了业主的高度认可,确保了装置的平稳运行。
